展开文章目录
文章目录
  1. 1 机房搬迁原则
  2. 2 搬迁项目目标
  3. 3 机房搬迁总体思路
  4. 4 机房搬迁实施流程
  5. 5 机房搬迁实施方案

海关网络机房建设完成后,将现有机房内的设备整体搬迁至新的海关机房,同步完成升级改造。包括网络机柜、精密空调、UPS 不间断电源、气体灭火系统。按照海关“安全第一、业务不停、无感迁移”等相关指示要求,本设计方案将本着如下原则进行:安全优先、现状标识、清单整合、架构合规、范围最小、成本最优等。详细施工组织方案由施工方完成深化,并报送仙桃海关组织评审后,审议通过方可施工,本方案针对迁移环节的工作,保留全程伴服服务、图纸及时深化、成果全部归档等全周期服务。

1 机房搬迁原则

本次机房搬迁涉及到仙桃综合保税区核心关键业务部分,其影响的范围包括目前仙桃综合保税区辅助系统几乎全部的业务信息系统,因此在搬迁过程中,怎样保证整个过程的安全可靠,对相关业务的影响降低到最小,持续的时间最短是搬迁中重点考虑的问题。下列原则是这次搬迁过程中应当注意和把握的:

  • 安全性:在搬迁过程中,要保证设备及网络的安全,尤其是在设备在启停及搬运过程中,在进行相关操作时,一定要注意保持软硬件安全;在搬迁之前,要保证原机房内所有专线链路已经安全的迁移到了目标机房内,并且能够持续稳定的运行。
  • 连续性:由于仙桃综合保税区信息交换系统是一个包含武汉海关、省国检、综保办、仙桃保税的信息服务系统,在搬迁过程中要尽量保持网络的稳定运转,尤其是在规定的时间内要保证业务能够正常运行。因此搬迁的准备工作应尽量在白天进行,实际的搬迁工作建议在休息时间内进行,而且对搬迁工作要进行周密的部署和安排,留足足够的应急故障处理时间和系统恢复时间。
  • 组织性:整个搬迁工作必须在统一的部署和安排中有条不紊的进行,各个部门要协调配合,统一安排、统一部署。注意避免对业务造成严重的影响和危害,保证在遇到意外或紧急突发状况时可以有条理地回退和恢复系统功能。
  • 严密性:搬迁工作是一个系统工程,要仔细审查相关条件的准备情况,落实到细小的部分,对各个配置和信息传递都要做到准确无误,对机房条件、线路状况等要进行预先检查、核实,保证在新的环境下可以顺利实施。

2 搬迁项目目标

方案是以尽量不影响仙桃综合保税区的日常工作或将影响降低到最低为前提的情况下制定的,在目标时间内完成对小型机、服务器、网络设备、存储设备的拆卸、搬迁、安装及测试。保证重要的应用系统、设备停机时间规定范围内,尽量缩小其它系统的停机时间,减少因此带来的不便和损失。并且在开机以后,继续跟踪系统的运行情况,随时处理系统运行的异常情况。确保各个系统设备正常有序的运行。

1、现状梳理:对现有的应用系统的现状进行详细系统整理,梳理清楚信息中心的设备状况、设备和应用之间的对应关系、数据库和应用系统之间的关系、设备的连接关系、应用状况、应用系统的架构、应用系统之间关联关系、应用服务要求等基础信息,形成当前 IT 系统的详细勘察报告,为本次搬迁策略制定以及后期系统的维护提供重要基础信息。

2、制定搬迁策略:通过前期对各设备配置情况的整理,对应用关联进行分析、业务的影响进行分析,制定安全有效的整体的搬迁策略,减少业务影响,减少业务中断次数与时间,将重要应用服务与设备的中断时间控制在规定范围内,规避搬迁的风险。

3、搬迁方案与实施:制定充分细致的搬迁方案,进行充分详细的准备工作,根据搬迁策略,将业务系统和各项设备顺利搬迁至目标机房,确保搬迁成功。

4、项目的控制:对搬迁项目进行整体控制,并进行相应的进度控制、质量控制、风险控制,保证项目按时、顺利的完成。

3 机房搬迁总体思路

仙桃综合保税区数据中心机房搬迁工程涉及的系统较多,各系统的功能结构及互联较复杂,为减少搬迁给用户业务带来的不良影响,将  采用下面的思路来实施信息中心的搬迁工作:

  1. 收集整理系统配置信息和资料,做好备份:在机房搬迁之前,对原有系统及其功能结构、配置状况、技术资料进行详细调研和收集,做好配置文件、资料的备份,降低搬迁过程中的风险,方便在必要时对系统进行恢复。
  2. 确保业务具有连续性:由于受硬件设备限制,无法采用业务系统在线搬迁,为了尽可能的缩短业务中断时间,且不能因为搬迁工作给用户业务造成长期或重大影响,故搬迁过程中的任何工作都必须考虑对业务系统的影响,尽量保证业务系统连续服务的特性。
  3. 搬迁过程分步实施:因为整个系统功能结构比较复杂,建议采用分步实施的方式,逐步完成整个系统的搬迁工作,作到有计划、有条理、准确、高效,尽量减少或避免搬迁过程中的风险。
  4. 应急回退机制:由于在机房搬迁过程中,很可能出现一些意向不到的现象和状况,在作机房搬迁方案的时候,每一步都制定详细的应急回退方法,确保在万不得已的情况下,作必要的回退工作,使业务系统保持连续服务特性。

4 机房搬迁实施流程

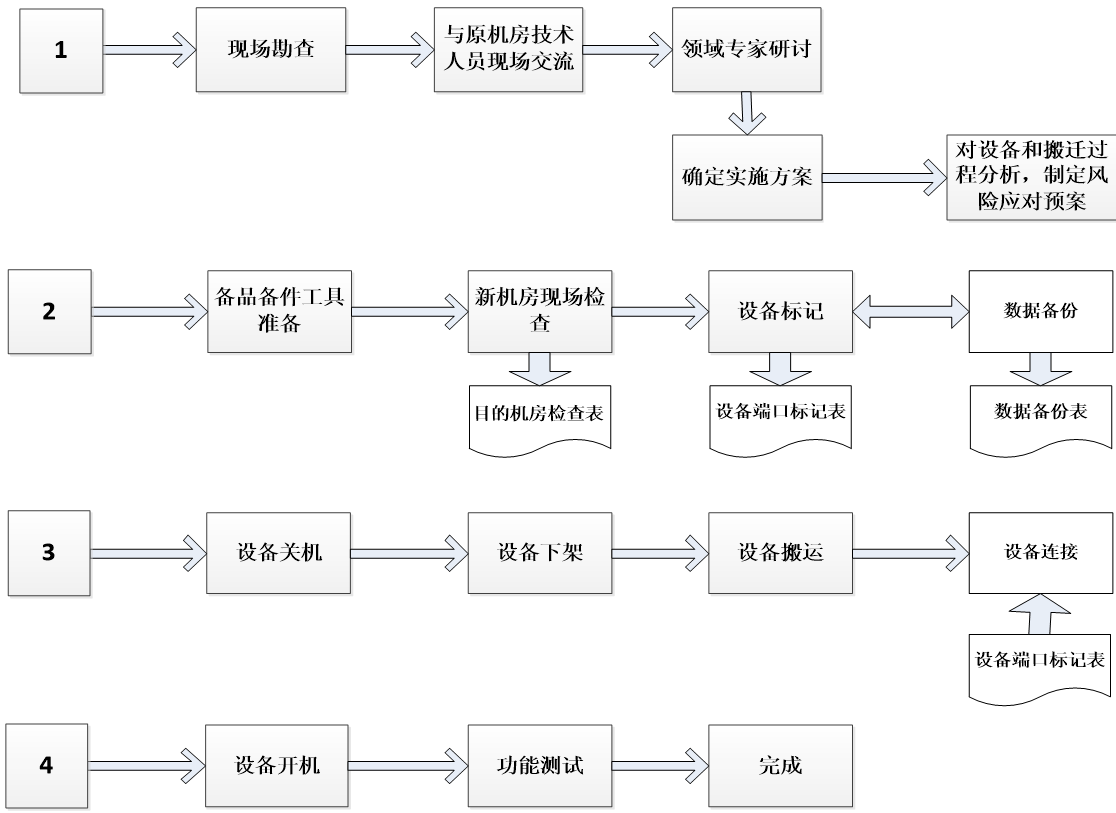

机房搬迁实施流程
本流程图在原文中可编辑
  1. 流程主要根据搬迁前的需要制定,主要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细搬迁方案以及应急方案。
  2. 专业工程师了解用户现在机房的现状以及搬迁后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对用户的影响降至最小。
  3. 编制搬迁前及搬迁后的物理布置表、连接表、线缆号表。可根据用户情况分为多个系统进行分类。
  4. 为保证搬迁工作顺利、有序、安全的进行将制定详细的搬迁流程,进行细致的分工,具体工作安排到人,责任到人。
  5. 搬迁工作中的每项工作原则最少安排 2 人,以保证工作的准确性。

5 机房搬迁实施方案

生产系统搬迁具有时间短、系统结构复杂、测试时间长、设备繁多昂贵、人员多、层次复杂等特点。本项目搬迁,时间非常紧,且设备间的稳定性也是一个考验。因此,必须协调好各单位人员的关系,齐心协力才可能在预定时间内完成搬迁工程。

5.1 网络及专线搬迁原则

仙桃综合保税区数据中心机房的网络结构主要由与武汉海关、省国检、仙桃保税园区、海关专线组成。其中与武汉海关连接的有两条专线,分别为视频专线及办公专线;与省国检连接的有两条专线,分别为视频专线及办公专线;与仙桃保税园区连接的有三条专线,分别为海关视频专线、园区办公专线及卡口专线。

机房进行搬迁,新机房网络需要先行进行架设,由于仙桃综合保税区的特殊性,要求的服务级别较高。所以在考虑搬迁方案的时候要考虑到一下方面:

  • 稳定:尽量减少搬迁中网络的中断。专线网络中断时间控制在 12 小时内;
  • 高质量:优质的网络优化,保障搬迁后的网络优于搬迁前的方案。
  • 快速:提前准备,保证工期。
  • 安全:服务稳定性和持续性的保证,将中断时间减到最短。

5.2 机房网络搬迁方案

在搬迁前期,至少提前 20 天向电信运营商提出专线迁移需求,将连接仙桃海关、仙桃保税园区、武汉海关、省国检的专线线路提前迁移至新机房。

在专线网络迁移至新机房后,对原机房所有的网络设备进行统计,对配置和主要连接的端口进行备份和标示,在搬迁后可以快速的组建网络,确保传输的进行。本次搬迁主要保障各专线网络的连接正常,尽量缩短中断时间,根据此次搬迁的特点,设计了以下方案。

在机房设备搬迁前,将核心路由器以及核心交换的配置在复制到一台备用设备上,在各区的线路切割完成后,直接停止原机房设备的运行,备用的核心路直接上线运行,这样就大大缩短了网络的中断时间。新机房搬迁过程设备和数据较多,涉及面广,需要特别注意的即是与武汉海关、仙桃园区、海关的专线连接情况,所以前期的测试运行尤为重要,待备用设备上的配置生效,并且各专线能够持续稳定的运行不低于 24 小时候,原机房的各项设备开始关机,准备下架。


本系列文档分享了一个完整的海关智慧园区建设方案(文本&清单,739p),本站在发布时略微调并俭省了部分内容以便阅读,分享在此仅供学习参考。原文内容较多,包含详细的技术文本和方案清单,有相关项目的可以参考参考~

某保税区厂房信息化系统建设方案(弱电/软件/官网/运营平台等).docx

第 1 章 项目概述 1
1.1 项目背景 1
1.2 现状分析 1
1.3 建设目标 2
1.4 建设意义 2
1.5 设计依据 4
1.6 设计原则 5
1.7 建设范围 6

第 2 章 视频监控及周界防护系统 8
2.1 需求分析 8
2.2 系统概述 8
2.3 系统构架 9,保税区视频监控
2.4 系统设计 9
2.4.1 设计原则 9
2.4.2 设计标准 11
2.4.3 系统设计 11
2.5 系统功能 16
2.5.1 图像应用 16
2.5.2 资源管理 20

第 3 章 综合布线系统 26
3.1 系统概述 26
3.2 设计依据 27
3.3 系统设计 27

第 4 章 机房升级改造 28
4.1海关现场监控室升级改造 28
4.1.1 需求分析 28
4.1.2 系统概述 28
4.1.3 设计原则 28
4.1.4 系统设计 29
4.1.5 系统功能 32,监控室机房装修改造
4.2海关信息机房升级改造 35
4.2.1 需求分析 35
4.2.2 系统概述 35
4.2.3 设计原则 35
4.2.4 系统设计 37,等电位接地设计机房气体消防系统
4.3 主卡口机房新建 48
4.3.1 需求分析 48
4.3.2 设计依据 48
4.3.3 系统设计 48

第 5 章 智能卡口系统 49
5.1 系统概述 49,海关智能卡口系统
5.2 设计要求 50,海关智能卡口依据
5.3 设计原则 51
5.4 建设目标 51
5.5 系统功能 52
5.6 建设范围 53
5.7 卡口建设依据 54
5.8 卡口需求及分析 56,海关智能卡口需求分析
5.8.1 卡口现状 56
5.8.2 卡口需求 56
5.8.3 卡口需求分析 56
5.8.4 卡口总体系统设计 59
5.8.5 智能卡口通道配置 69
5.8.6集装箱号自动识别系统 71,海关保税区集装箱号识别系统的组成部分和工作原理
5.8.7 电子车牌自动识别系统 79
5.8.8 安全智能锁系统 82
5.8.9 二维码扫描识别系统 83
5.8.10 车牌图像识别系统 84
5.8.11 电子地磅采集系统 89
5.8.12 闸口放行控制系统 90
5.8.13 卡口制发卡管理系统 92
5.8.14 可视对讲系统 93
5.8.15 LED 引导屏系统 94
5.8.16 卡口通道视频监控系统 95
5.8.17 防跟车系统 96
5.8.18 设备防雷系统 98
5.8.19 卡口设备接地系统 100
5.8.20 UPS 系统 101
5.8.21 一体化机柜智能检测器 101
5.8.22 声光报警系统 102
5.8.23 道口设备杆件系统 103
5.8.24 云卡口系统软件 105
5.8.25 行政车辆管理系统 149
5.8.26 人行通道系统 152

第 6 章 室外车辆引导和信息发布系统 155
6.1 概述 155
6.2 需求分析 155
6.3 建设目标 155
6.4 设计依据 156
6.5 系统设计 157
6.5.1 显示屏尺寸 158
6.5.2 系统组成及子系统 158
6.5.3 系统功能 159

第 7 章 海关三级监控指挥中心 162
7.1 仙桃海关三级监控指挥中心系统 162
7.1.1 系统概述 163
7.1.2 设计依据 163
7.1.3 设计原则 164
7.1.4 建设总体要求 165
7.1.5 实现功能要求 165
7.1.6 建设目标 166
7.1.7 大屏显示系统设计 167
7.1.8 综合调度平台设计 172
7.1.9 视频监控平台 177
7.1.10 视频指挥&会议系统 181
7.1.11 视频存储系统 187
7.1.12 音频集中处理系统 189
7.1.13 录证系统 192
7.1.14 单兵系统 193
7.1.15 中控系统 194
7.1.16 系统设计 200
7.2 仙桃海关三级监控指挥中心装饰工程 203
7.2.1 整体要求 203
7.2.2 装饰设计 204
7.2.3 装修原则 205
7.2.4 指挥中心装饰布局图 205
7.2.5 吊顶工程 207
7.2.6 墙面工程 209
7.2.7 地面工程 211
7.2.8 指挥电气配电系统 213
7.2.9 UPS 系统 214
7.2.10 门窗工程 215
7.3 海关三级监控指挥中心机房升级改造 215,中小型数据中心机房空调系统设计方案中小型数据中心机房建设方案中的综合布线系统中小型数据中心机房消防系统设计方案中小型数据中心机房防雷系统设计方案中小型数据中心机房供配电系统设计方案中小型数据中心机房建设装修设计方案
7.3.1 数据中心机房基础建设工程 215,机房供配电(同上篇不一样)
7.3.2 机房搬迁工程 234

第 8 章 检验检疫专业技术用房实验室设备 239
8.1 相关规范 239
8.2 海关技术用房仪器配备 239
8.2.1 工具间 240
8.2.2 采样室 240
8.2.3 样品室 240
8.2.4 初筛室 240
8.2.5 媒介生物监测室 241
8.2.6 更衣室 241
8.2.7 标本室 241
8.2.8 应急物资储藏室 242
8.2.9 药物室 242

第 9 章 企业运营视频监控系统 243
9.1 系统概述 243
9.2 设计原则 243
9.3 系统功能和特点 244
9.4 系统设计 245
9.4.1 监控系统前端及构成原理 245
9.4.2 传输与存储 249

第 10 章 信息化软件平台 253
10.1 总体架构设计 253
10.1.1 平台概述 253
10.1.2 网络拓扑规划 253
10.2 智慧数据服务体系 254
10.2.1 企业 ERP 信息系统对接 254
10.2.2 单一窗口对接 256
10.3 智慧物流服务体系 257
10.3.1 卡口分流、司机引流 257
10.3.2 查验指引 257
10.3.3 关管企在线沟通 258
10.4 园区运营信息化应用系统 259
10.4.1 综保区门户网站 259
10.4.2 园区经营管理系统 260
10.4.2 园区大数据统计分析系统 262
10.4.3 园区运维管理系统 264

第 11 章 设备清册 272
第 12 章 软件开发工作量评估 503
12.1 场站应用软件平台 503
12.2 园区运营信息化应用系统 610

相关文章

  • 监控中心管理制度、监控室管理制度模板

    监控中心管理制度、监控室管理制度模板

    展开文章目录 文章目录 一、行为准则 二、管理准则 三、保密准则 本《监控中心管理制度》是我司此前应用与一普通中学的弱电工程项目中,系作为机房建设服务内容的一部分(本项目中监控室和网络机房共用一室)。监控中心管理制度通用性强,适合各种应用环境,内容不多不少做一块挂墙的展板刚刚合适,各位同行可结合实际做一定的修改。 结合个人经验,我们认为再好的物理、设备环境,如果缺失了对应的管理制度,那么这个系统都不堪一击,要么逐渐臃肿失控,要么被攻击控制。 学校监控中心是学校视频监控系统、安防系统、网络系统的控…

  • 数据中心机房建设方案:动环监控系统

    数据中心机房建设方案:动环监控系统

    展开文章目录 文章目录 1 机房动环监控系统组成 2 动环监控系统结构和简要描述 3 动环监控系统功能概述 4 动环监控系统建设方案 4.1UPS 监测子系统 4.2 配电监测子系统 4.3 精密空调监控子系统 4.4 温湿度监测子系统 4.5 漏水检测子系统 4.6 消防监测子系统 4.7 新风机监控子系统 本系列文章分享了一个关于某医院的完整机房建设方案,内容详实、丰富,包含了机房中的装修方案、供配电系统、动环监控系统、防雷系统、机柜系统、制冷系统等,不过部分内容有些许过时,请灵活看待,酌情…

  • 模块化机房与普通机房的区别在哪里?模块化机房的优势整理

    模块化机房与普通机房的区别在哪里?模块化机房的优势整理

    展开文章目录 文章目录 1 传统数据中心面临的问题 1.1 机房建设周期长 1.2 机房扩展性差 1.3 传统机房能耗高 1.4 传统机房运维难度大 2 模块化机房的优势有哪些 2.1 快速部署、缩短建设周期 2.2 模块化机房方便扩展、分期建设 2.3 标准模块、稳定可靠 2.4 模块化机房绿色、节能  2.5 智能管理、高效运营  模块化数据中心是为了应对云计算、虚拟化、集中化、高密化等服务器的变化,提高数据中心的运营效率,降低能耗,实现快速扩容且互不影响的一种较新形式的数据中心建设方案。本…

  • 数据中心机房建设方案:机房制冷和新风系统

    数据中心机房建设方案:机房制冷和新风系统

    展开文章目录 文章目录 1 空调工程及新风工程设计内容 2 空调工程及新风工程设计依据 3 空调工程及新风工程发热量计算 4 主机房制冷量计算 5 新风量计算 6 机房精密空调系统设计 6.1 机房精密空调设计方案 6.2 机房精密空调选型 6.3 机房新风系统设计 6.4 新风换气机的六点要求 本数据中心机房建设方案内容较多,比较齐全,包含了数据中心机房中的装修方案、供配电系统、动环监控系统、防雷系统、机柜系统、制冷系统等。不过部分内容有些许过时,请灵活看待,酌情修改。本页内容是数据中心机房中…

  • 工程施工、验收及售后服务方案(机房建设项目实施方案)

    工程施工、验收及售后服务方案(机房建设项目实施方案)

    展开文章目录 文章目录 1、机房建设项目(动环监控)实施方案 1.1 施工技术及安排 1.2 工程管理 2、弱电信息化项目售后服务方案 2.1 产品保修及服务承诺 2.2 现场技术支持服务 弱电工程项目实施方案主要关注于为建筑物内部的通信、安全监控、自动化控制等系统提供综合布线和设备配置,以确保信息传输的高效和系统运行的稳定。实施过程中会根据项目需求和现场条件,进行系统设计、设备选型、安装调试及系统集成,力求在确保技术先进性和系统可靠性的同时,也着眼于未来的扩展性和维护的便利性。售后服务方案则致…

  • 数据中心机房供电方案:配电、UPS 系统设计

    数据中心机房供电方案:配电、UPS 系统设计

    展开文章目录 文章目录 1. 机房配电工程的建设内容 2. 机房配电系统设计依据 3. 机房供配电系统设计方案 3.1 市电供电系统 3.2 发电机供电自投自复控制系统 3.3UPS 不间断电源供电系统 3.4 机房供电电源系统设计 本系列数据中心机房建设方案内容较多,包含了书一般机房项目中的装修方案、供配电系统、动环监控系统、防雷系统、机柜系统、制冷系统等,不过部分内容有些许过时,请酌情修改。本网站在分享时将原有序号进行了删减,本页内容是机房工程中的供配电、防雷系统部分,本方案之完整内容有: …

- 联 系 我 们 -

+86 186-2315-0440

在线咨询:点击这里给我发消息

电子邮箱:i@zzptech.com

工作时间:9:00~18:30,工作日

微信客服
